WinTech investiert in die Zukunft: Neuer Maschinenpark startet im August 2026

Bei WinTech setzen wir konsequent auf Qualität, Präzision und modernste Fertigungstechnologien. Deshalb freuen wir uns, bekannt zu geben, dass wir unsere Produktion ab August 2026 mit einem neuen, hochmodernen Maschinenpark auf das nächste Level heben. Innovation trifft WinTech - Winovate.

Investition in Qualität und Nachhaltigkeit

Nullfuge als neues Qualitätsmerkmal

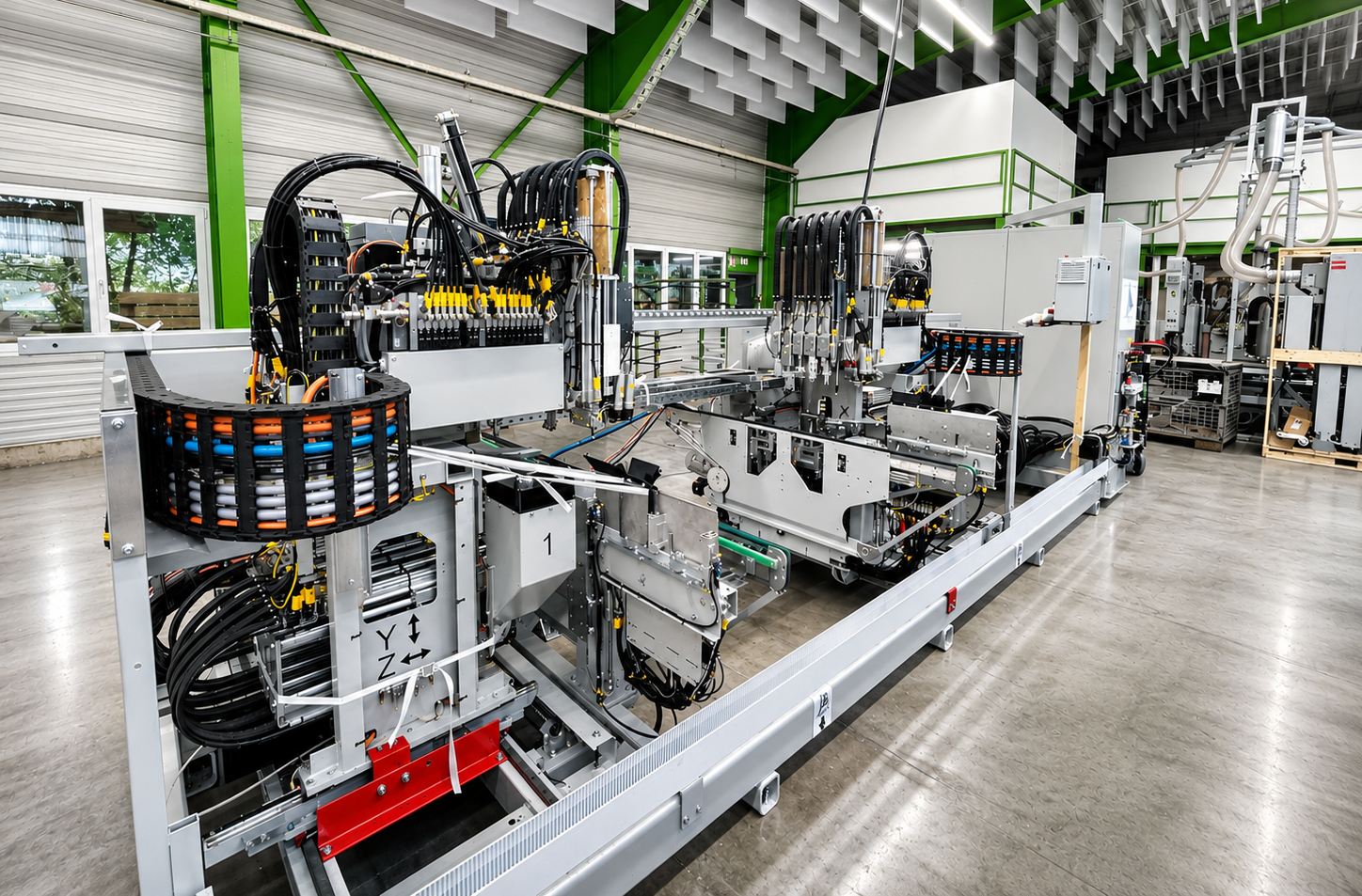

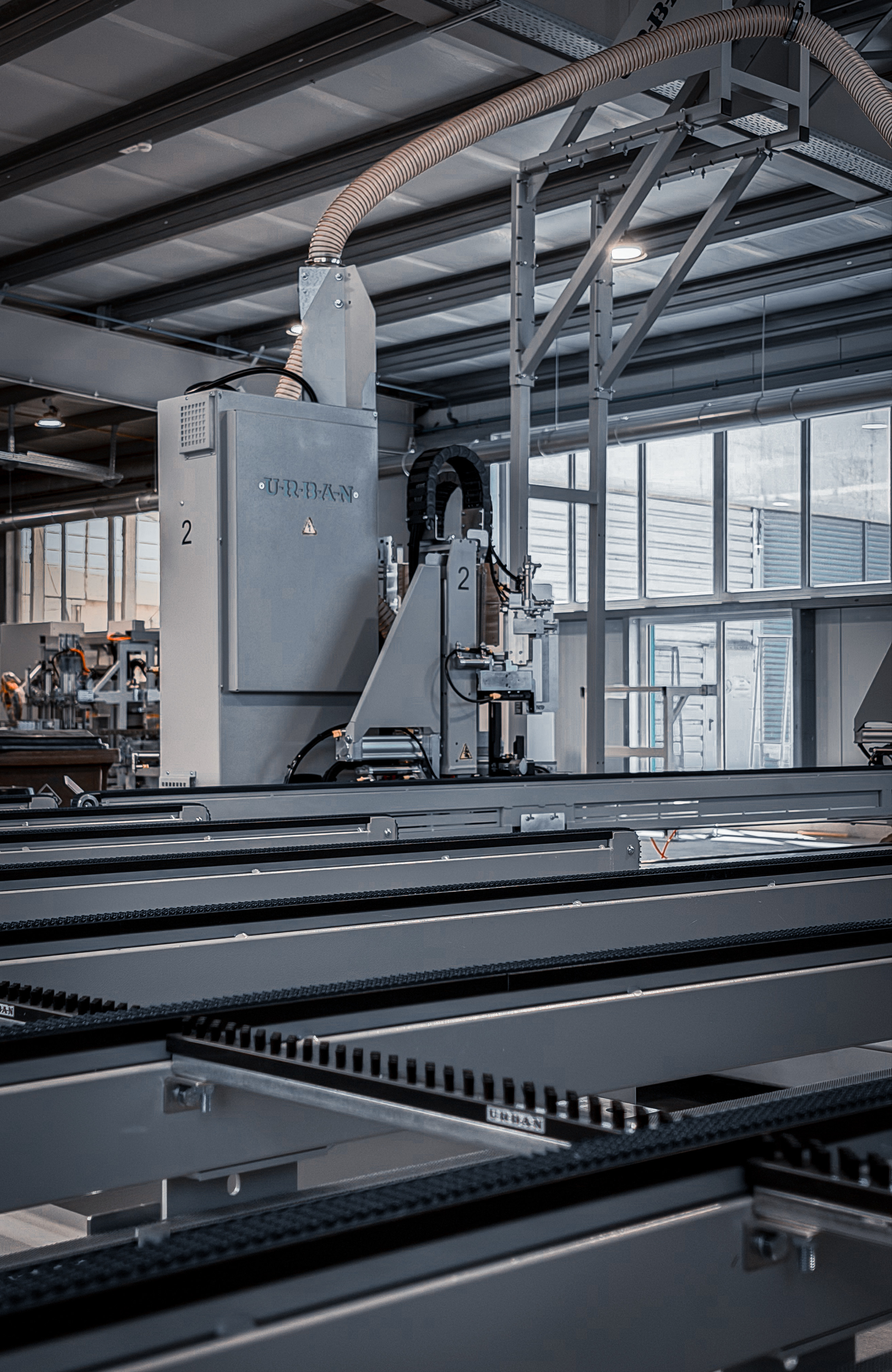

Mit der neuen AKS 9600 CUT Mehrkopfschweißmaschine von Urban Maschinenbau investieren wir in modernste Fertigungstechnologie und setzen neue Maßstäbe in der Fenster Produktion.

Das Highlight: die Nullfuge. Dank des innovativen Schweißverfahrens entstehen fugenlose Eckverbindungen mit einer besonders hochwertigen Optik. Gleichzeitig werden Materialeinsatz und Nachbearbeitung reduziert. Für mehr Effizienz, Nachhaltigkeit und langlebige Fenster in Premiumqualität.

Intelligente Profilbearbeitung auf höchstem Niveau

Maximale Präzision für die Fensterfertigung von morgen

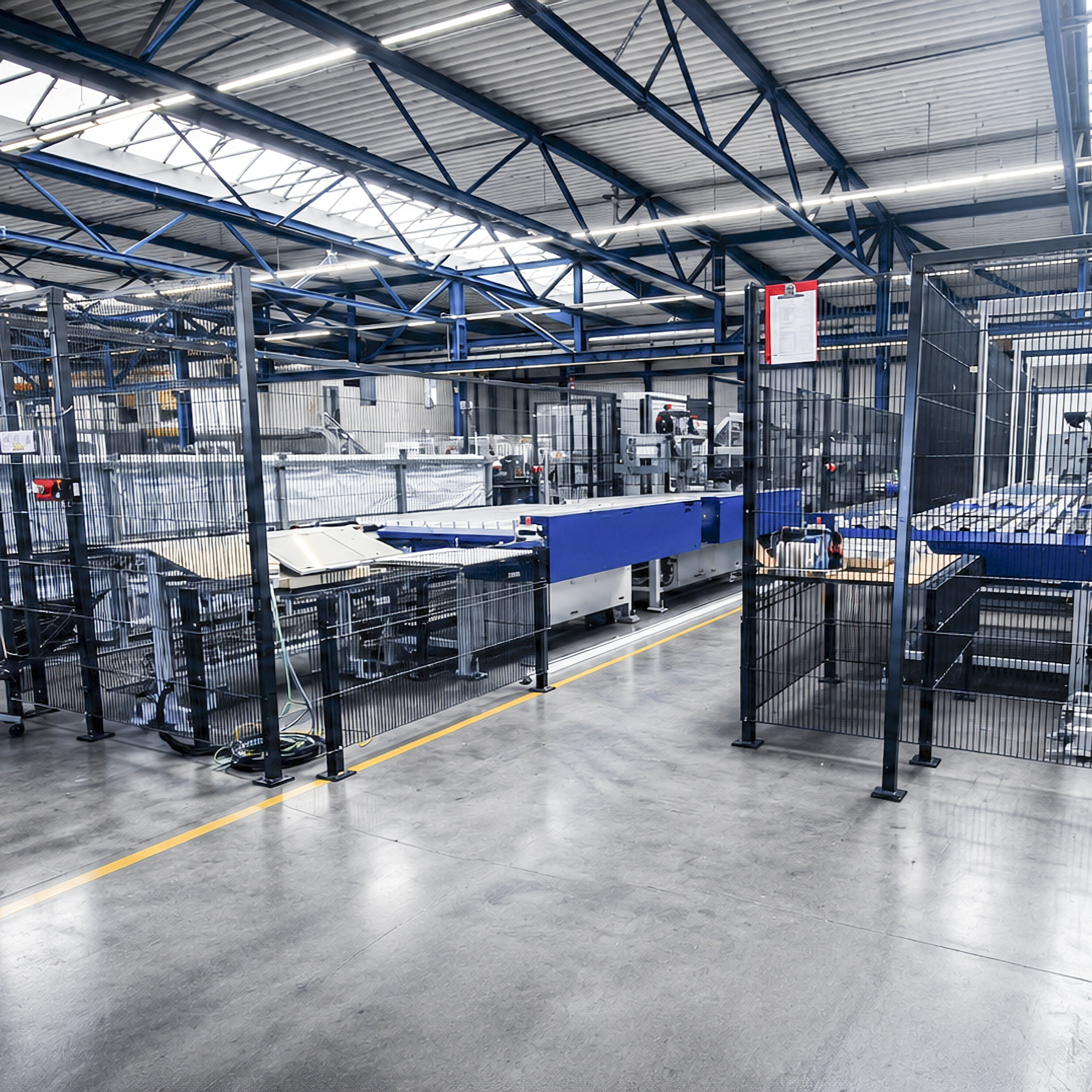

Mit der Investition in ein neues Schirmer Bearbeitungszentrum erweitern wir unsere Produktion um eine der modernsten Lösungen für die automatisierte Profilbearbeitung. Die Anlage übernimmt zahlreiche Arbeitsschritte wie Sägen, Fräsen, Bohren und die Vorbereitung weiterer Bearbeitungen mit höchster Präzision und Geschwindigkeit.

Durch die intelligente Vernetzung der Fertigungsprozesse werden Abläufe optimiert, Durchlaufzeiten reduziert und eine konstant hohe Qualität sichergestellt. Gleichzeitig schafft die moderne Automatisierung die Grundlage für noch mehr Flexibilität und Effizienz in unserer Produktion.

Für unsere Kunden bedeutet das: passgenaue Fenster- und Türsysteme, höchste Fertigungsqualität und eine zuverlässige Produktion auf dem neuesten Stand der Technik. Mit dem neuen Schirmer Bearbeitungszentrum investieren wir gezielt in die Zukunft unseres Standorts Mendig und stärken unsere Leistungsfähigkeit für die kommenden Jahre

09|12|2025

Kick-Off Veranstaltung

Mit einer gemeinsamen Kick-off-Veranstaltung im Seehotel Maria Laach fiel der offizielle Startschuss für die Modernisierung unserer Fensterproduktion. Zusammen mit unseren Projektpartnern Schirmer, Urban, SIEGENIA, KLAES und GEALAN sowie unserem internen IT- und Projektteam wurden die Projektziele, Meilensteine und technischen Anforderungen abgestimmt.

Im Fokus standen die Erneuerung des Maschinenparks, die intelligente Maschinenansteuerung und die weitere Automatisierung unserer Fertigungsprozesse. Mit dem erfolgreichen Projektauftakt wurde die Grundlage für eine leistungsstarke und zukunftsfähige Produktion geschaffen.

26|05|2026

Erfolgreiche Erstabnahme des neuen Schirmer Bearbeitungszentrums

Ein weiterer wichtiger Meilenstein unseres Modernisierungsprojekts wurde mit der erfolgreichen Erstabnahme des neuen Schirmer Bearbeitungszentrums in Verl bei Bielefeld erreicht. Vor Ort begleiteten Georg Henzgen, Aaron Henzgen und Produktionsleiter Marc Roddewig die Abnahme und verschafften sich einen detaillierten Eindruck von der neuen Anlagentechnik. Gemeinsam mit den Experten von Schirmer wurden die technischen Funktionen, Abläufe und Anforderungen geprüft.

Mit der erfolgreichen Erstabnahme wurde ein wichtiger Schritt auf dem Weg zur Modernisierung und weiteren Automatisierung unserer Fensterproduktion abgeschlossen.

16|06|2026

Finalisierung der Bearbeitungsliste

Ein weiterer wichtiger Meilenstein unseres Modernisierungsprojekts ist erreicht: Die Bearbeitungsliste für das zukünftige Schirmer Bearbeitungszentrum wurde erfolgreich finalisiert.

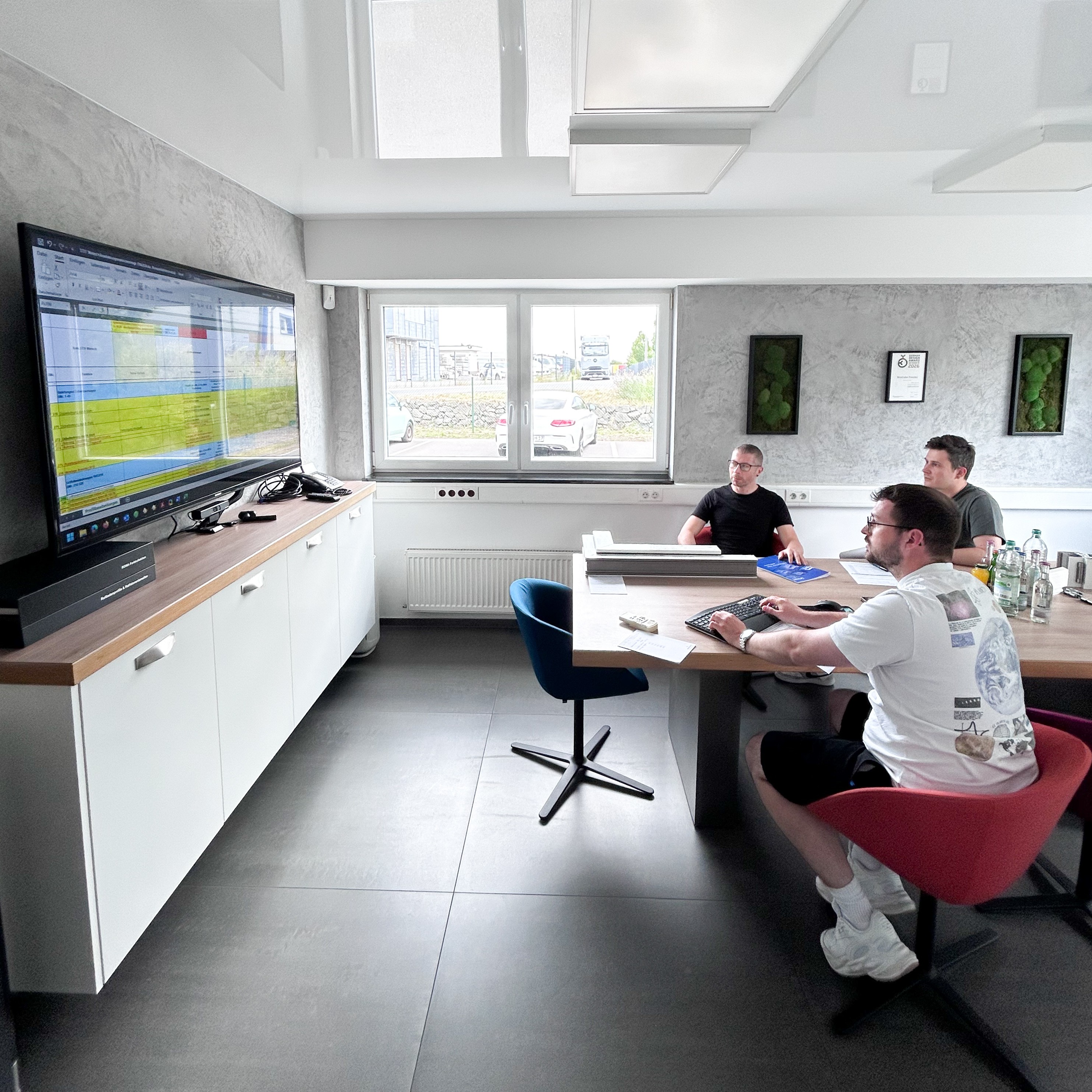

Hinter diesem Schritt steckt monatelange Vorarbeit. Mehr als 300 Bearbeitungen, Einstellungen und Fertigungsparameter mussten definiert, geprüft und auf die Anforderungen unserer Produktion abgestimmt werden. Unter der Leitung von Moritz Klöckner hat unser Projektteam die Liste nun abgeschlossen und in großer Runde nochmals gemeinsam vorgestellt und durchgesprochen.

Das Ergebnis eines intensiven 12-Stunden-Meetings – und ein weiterer Beleg dafür, mit wie viel Engagement und Detailarbeit wir die Zukunft unserer Produktion gestalten. Ihr merkt: Wir geben alles für euch!

20|06|2026

Stromversorgung steht

In den vergangenen drei Wochen wurden rund 140 Meter Strom- und Netzwerkkabel verlegt sowie eine neue Kabelrinne installiert. Die Arbeiten konnten am vergangenen Samstag erfolgreich abgeschlossen werden. Damit sind alle Vorbereitungen für die Strom- und Netzwerkversorgung getroffen, sodass der Aufbau des neuen Schirmer-Bearbeitungszentrums planmäßig starten kann.

23|07|2026

Die Halle ist leer - alle alten Maschinen sind raus

Das letzte Fenster ist gefertigt und der Weg für die neue Produktion ist frei. Gemeinsam mit unserem Team und schwerem Gerät wurden die bisherigen Anlagen erfolgreich demontiert. Dazu gehörten unter anderem die Stahlsäge, die Profilsäge, zwei Thorwesten sowie unsere bisherige Schweißmaschine. Der gesamte Rückbau verlief reibungslos und sogar schneller als geplant. Zum Abschluss des erfolgreichen Arbeitstages ließ das Team den Abend in geselliger Runde bei einem gemeinsamen Grillen ausklingen.

24|07|2026

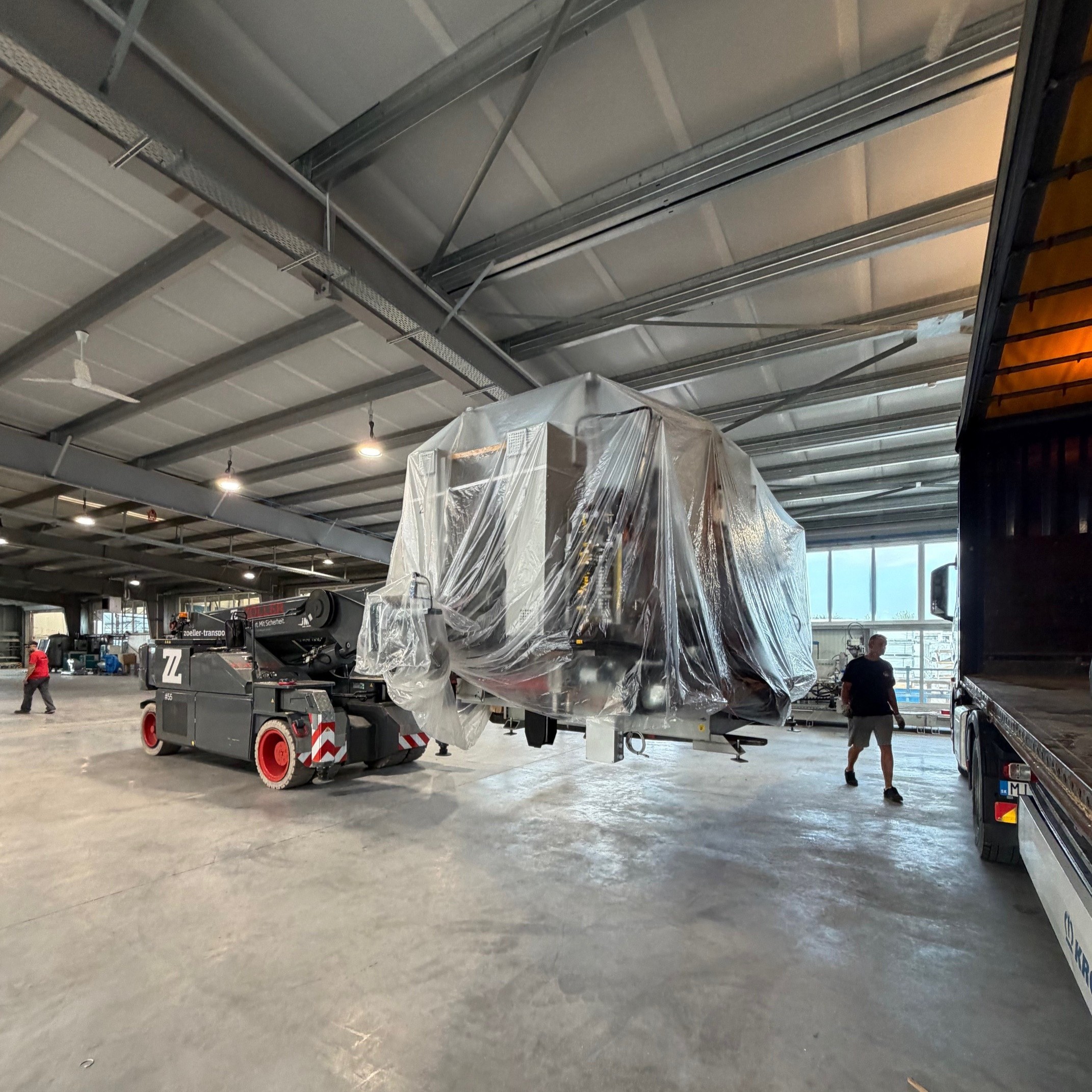

Die ersten Maschinen treffen ein

Der zweite Tag unserer Produktionsumstellung stand ganz im Zeichen der Anlieferung. Mit den ersten Sattelzügen von Schirmer Maschinen GmbH und Urban Maschinenbau sind die ersten Komponenten unseres neuen Maschinenparks bei uns in Mendig eingetroffen. Schritt für Schritt nimmt das Projekt nun sichtbar Gestalt an. Für unser gesamtes Team ist es spannend zu erleben, wie sich unsere Produktion in den kommenden Tagen verändern wird. Die Vorfreude auf das, was in den nächsten zwei Wochen entsteht, ist groß.

27|07|2026

Die grobe Anordnung der neuen Maschinen beginnt

Zwischenzeitlich sind alle Sattelzüge mit unseren neuen Maschinen eingetroffen. Nun gilt es, jede Maschine an ihrem vorgesehenen Platz zu positionieren und die Abläufe sorgfältig zu planen. Dabei ist logistisches Geschick gefragt, damit die weiteren Arbeiten effizient durchgeführt werden können und sich die Transportwege nicht gegenseitig blockieren.

28|07|2026

Die Nullfuge steht in den Startlöchern

Unsere neue Schweißmaschine von Urban hat ihren Platz in der Produktion gefunden. Mit dem Positionieren der Anlage ist ein weiterer Schritt bei der Inbetriebnahme unseres neuen Maschinenparks abgeschlossen. Nun können die nächsten Arbeiten und Vorbereitungen planmäßig fortgesetzt werden.

29|07|2026

50 % der Schirmer Anlage stehen

Rund 50 % der Schirmer Anlage sind bereits aufgebaut. Die Montage verläuft planmäßig und wir liegen weiterhin voll im Zeitplan. Auch Urban und Nestro (die unsere neue Absauganlage installieren), sind mit ihren Arbeiten gut dabei und erfüllen die zugesagten Ziele des Aufbaus.

30|07|2026

75% der Anlagen stehen

Unser Bearbeitungszentrum von Schirmer ist inzwischen zu rund 60 % aufgebaut. Die Arbeiten laufen planmäßig und dank des engagierten Einsatzes aller Beteiligten liegen wir weiterhin im vorgesehenen Zeitrahmen. Auch das Team von Urban macht große Fortschritte und steht bereits kurz vor der Inbetriebnahme der neuen Anlage. Die Absauganlage von Nestro hat den Probelauf erfolgreich absolviert und ist bereits funktionsbereit an das System angeschlossen. Damit schreiten die Arbeiten an unserer neuen Produktionslinie planmäßig voran.

31|07|2026

Fundament für die Stahleinfuhr hergestellt

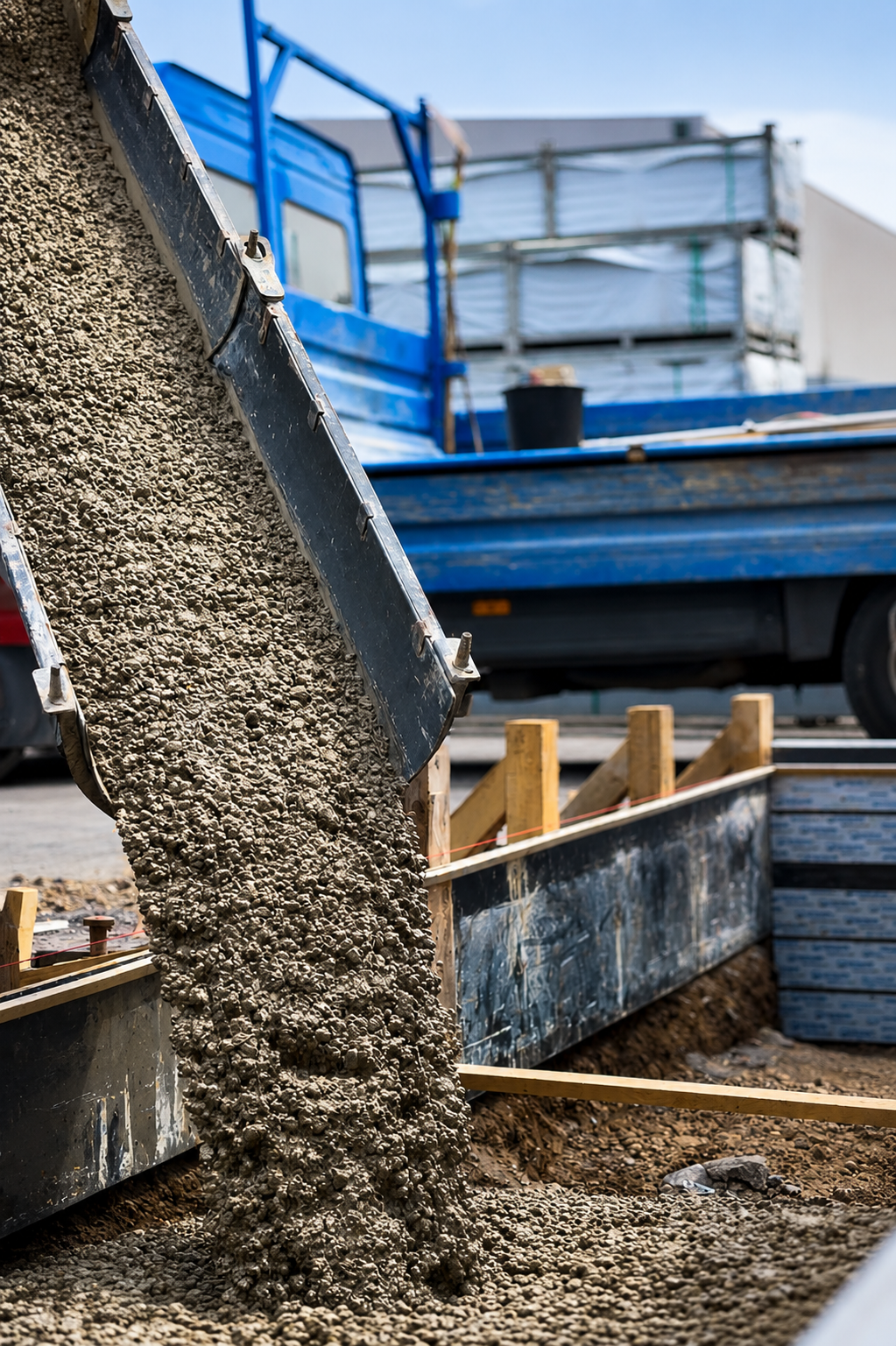

Das Betonfundament für die Stahleinfuhr in unsere Produktionshalle wurde erfolgreich gegossen. Über ein Schienensystem wird das Stahlmaterial künftig in die Halle transportiert und anschließend direkt dem Bearbeitungszentrum zugeführt. Damit ist eine weitere wichtige Voraussetzung für einen reibungslosen Materialfluss geschaffen.

03|08|2026

Schweres Gerät im Einsatz

Heute stand die räumliche Trennung zwischen unserem neuen Maschinenpark und dem Schmutzbereich im Mittelpunkt. Während unsere neuen Anlagen bereits ihren Platz gefunden haben, wurden im Schmutzbereich die Vorbereitungen für das neue Schienensystem getroffen. Dafür fräste die Firma Nazif präzise Kanäle in den Beton, durch die künftig Profile und Stahl sicher transportiert werden. Mit jedem weiteren Arbeitsschritt nimmt unsere neue Produktionslinie immer mehr Gestalt an.

04|08|2026

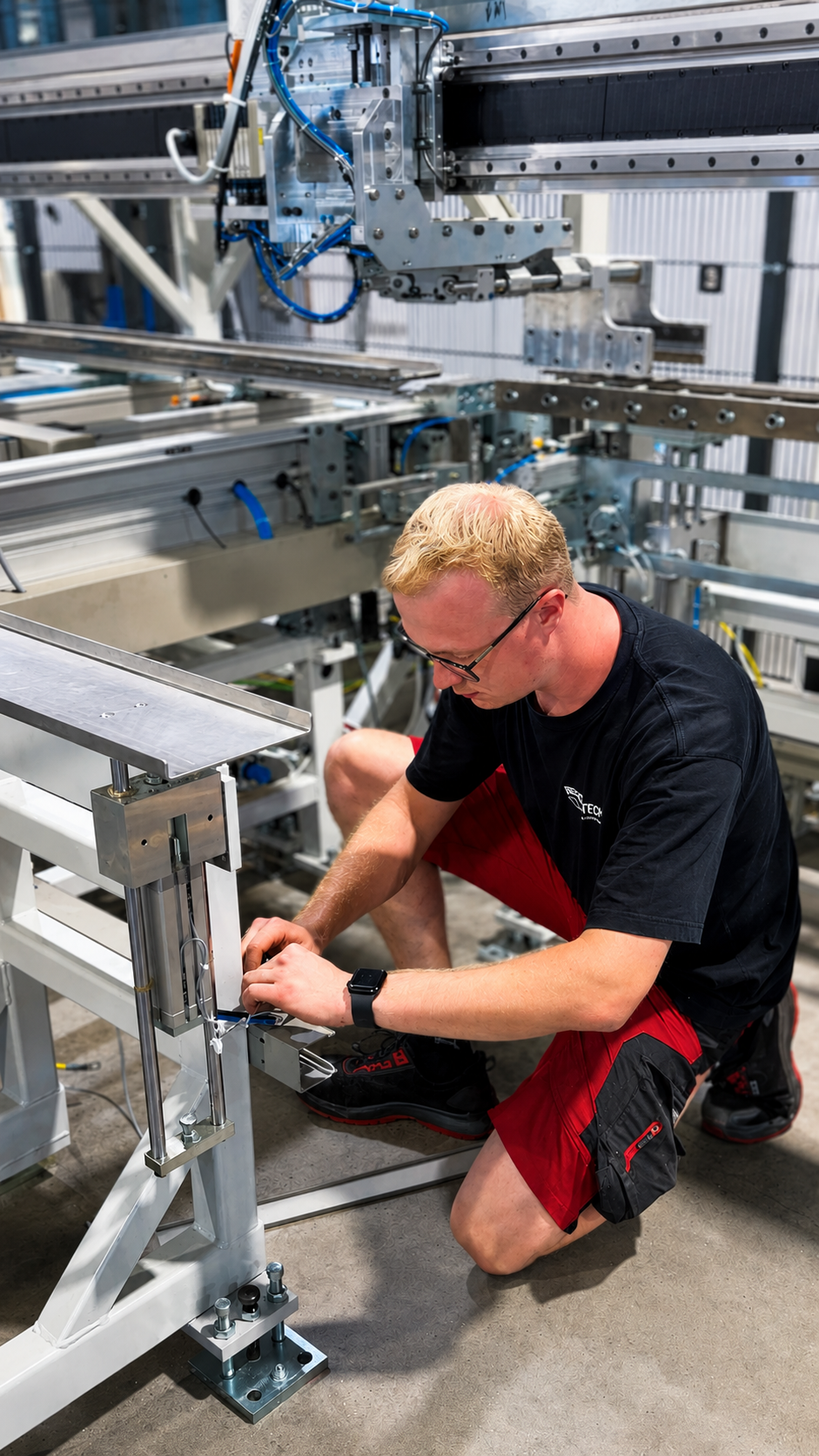

Vorbereitungen für die Inbetriebnahme laufen

Das Team von Beckhoff ist bei uns im Haus und verlegt die Leitungen für unsere neue Schirmer Anlage. Mit diesen Arbeiten rückt die Inbetriebnahme unseres neuen Bearbeitungszentrums in greifbare Nähe. Wir freuen uns darauf, schon bald die ersten Profile über unsere neue Schirmer Anlage laufen zu sehen.

05|08|2026

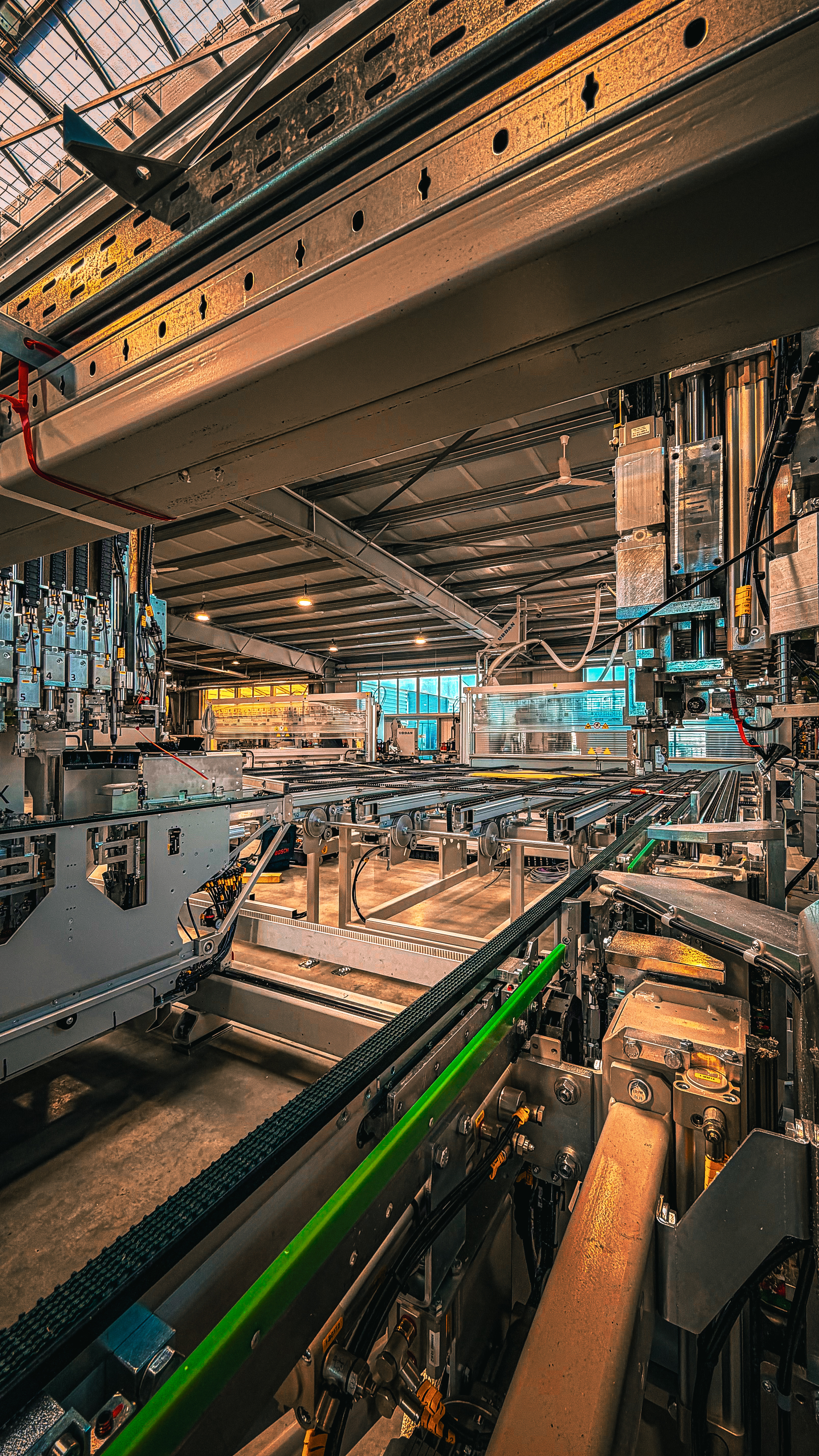

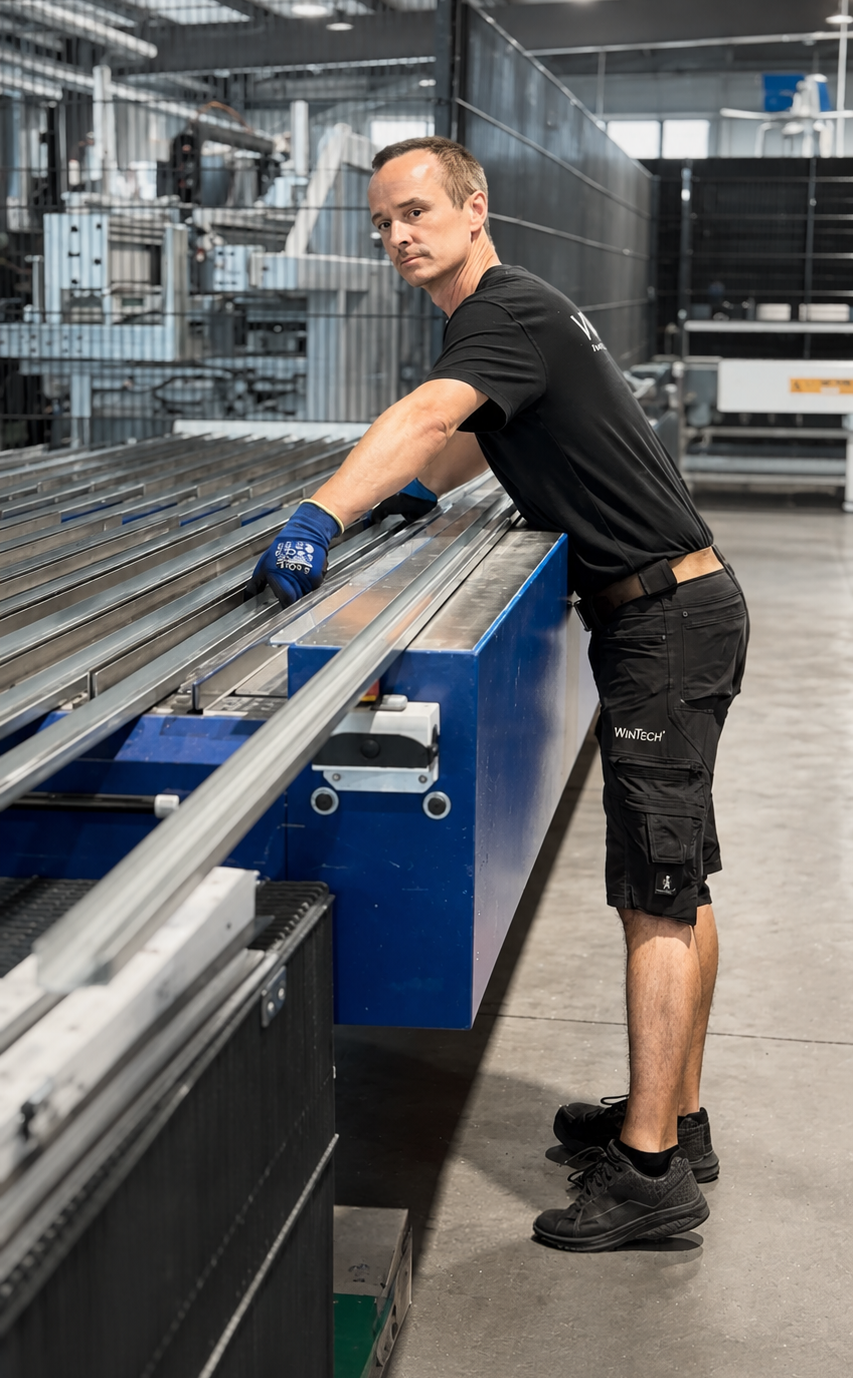

Schirmer BAZ Aufbau abgeschlossen

Der Aufbau unseres neuen Schirmer Bearbeitungszentrums ist abgeschlossen. Beckhoff hat sämtliche Leitungen angeschlossen und die Anlage vollständig verkabelt. Damit endet die Montagephase. Nun folgt die Feinjustierung: Das Bearbeitungszentrum wird präzise auf unsere Produktionsabläufe abgestimmt, damit die Anlage schon bald in Betrieb gehen kann. Mit jedem weiteren Schritt rückt der Start unserer neuen Produktionslinie näher und damit eine noch effizientere und präzisere Fertigung an unserem Standort in Mendig.
